格洛可数据中心日报|2026年10月14日:机房扩建,先补电力与网络

2026年10月14日

中国运营商的新一轮建设,已经体现在供配电、制冷和土建招标中;马来西亚一份近3亿林吉特的合同,则直接落到两座高压受电站。与此同时,NTT DATA据报正在为Anthropic洽谈大阪专用机房,供电方式也是谈判中的重要安排。不同市场的项目正在以各自的节奏推进。

欧洲的消息更多涉及规划与连接。Ennis开发商在法院裁定后准备推进接入申请,EXA完成两条跨城光纤线路。印度新孟买的液冷部署则给出了制造、安装和现场测试的具体工作。

本期覆盖:中国、马来西亚、日本、印度、爱尔兰、美国及欧洲;采购、供电、项目谈判、规划、冷却与网络。

2026年10月14日数据中心日报文章概括图inews.today

01 三季度运营商基建招标约365.88亿元,移动占三分之二

中国 · 基础设施采购 · 10月13日发布

C114通信网10月13日发布的不完全统计显示,三季度三大运营商在AI及传统数据中心基础设施领域启动了225个以上招标项目,预算约365.88亿元。中国移动预算245.7亿元,占67.1%;中国电信76.4亿元,中国联通43.8亿元。按项目数量看,电信99个、移动79个、联通47个,移动的单项工程规模更大。

招标集中在供配电、制冷暖通、消防、土建装修、机柜和综合布线。统计纳入预算不低于100万元的单项工程,排除服务器、存储、交换机,以及运维、燃油、设计咨询等支出。八大算力枢纽的相关预算约329.89亿元,占90.2%;中国移动偏重宁夏、京津冀及西部节点,电信更集中在粤港澳和长三角,联通则主要投向呼和浩特。

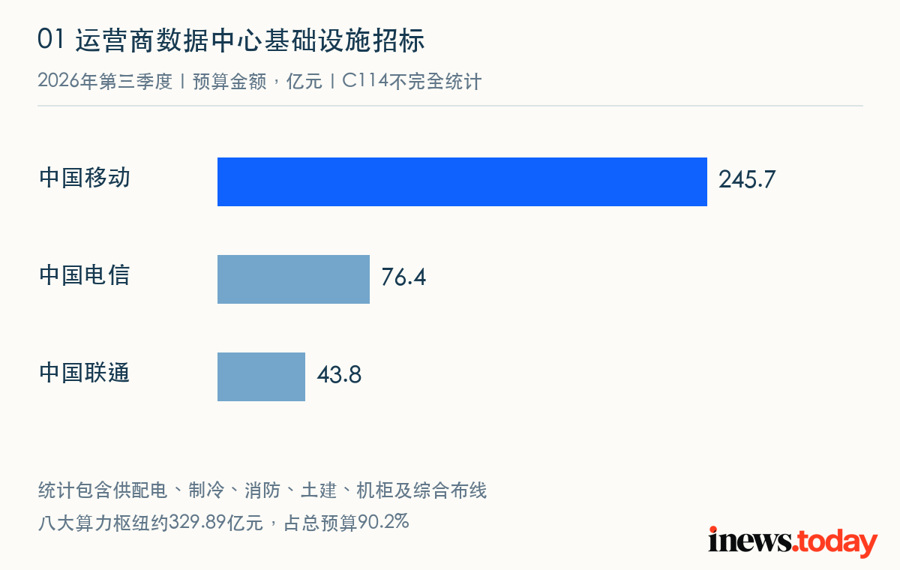

三家运营商Q3基础设施招标预算;单位:亿元,采用C114统计口径。inews.today

图1|三家运营商Q3基础设施招标预算;单位:亿元,采用C114统计口径。

02 MN Holdings接下两座275kV受电站工程,合同2.94亿林吉特

马来西亚半岛中部 · 供电工程 · 10月12日披露 · 更新

MN Holdings旗下MN Power Transmission接受了一份2.9388亿林吉特的工程授标,负责马来西亚半岛中部某数据中心的两座275kV用户受电站。根据公司提交交易所的披露,承包范围包括建设、设备供应、安装、测试和调试,以及主体建筑和相关室外工程。

工程已于今年9月启动,计划2027年8月完成。受电站位于高压电网与园区内部配电之间,需要将外部电力接入机房供电系统。

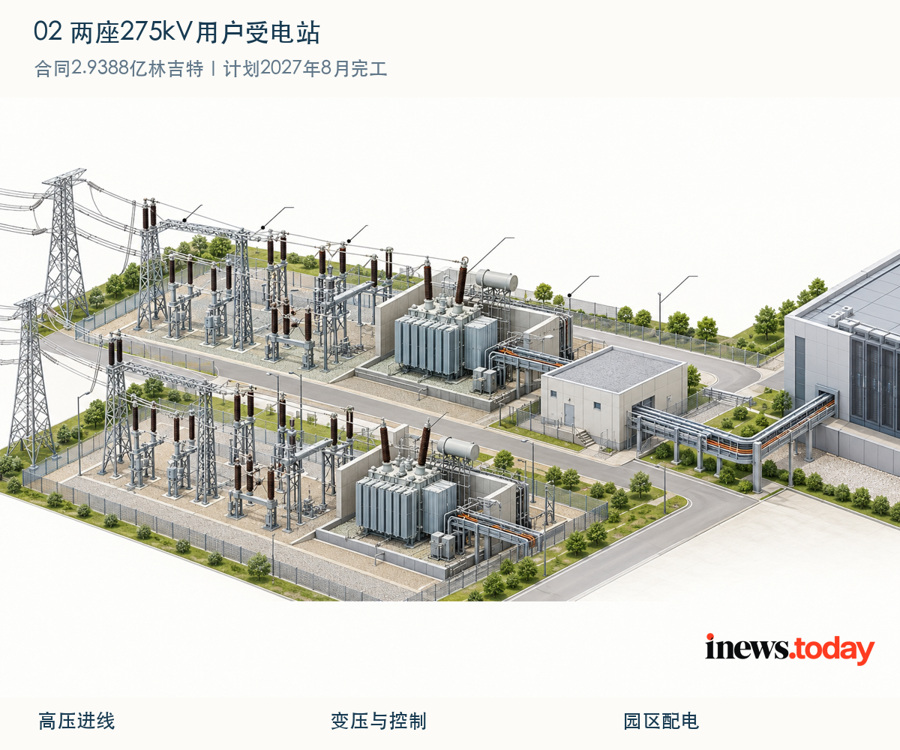

275kV受电站的进线、变压与园区配电关系;工程概念示意,不代表项目实际布局。inews.today

图2|275kV受电站的进线、变压与园区配电关系;工程概念示意,不代表项目实际布局。

03 NTT DATA据报与Anthropic洽谈大阪机房,拟2028年部分启用

日本大阪 · 客户与项目谈判 · 10月13日报道

据日经援引多名消息人士的报道,NTT DATA正与Anthropic就大阪府一座专用数据中心进行最后阶段谈判。双方目标是在2027年3月底前达成协议,最早于2028年启用部分设施。报道估计,建筑工程成本最高约1万亿日元,配置AI服务器后的总投入可能达到数万亿日元。

该项目拟用电规模最高500MW。日经称,大规模电网接入所需时间较长,项目将先考虑现场发电、燃料电池等供电选项。

大阪项目仍处谈判阶段:客户、机房与供电方案须协同安排;设施为概念示意。inews.today

图3|大阪项目仍处谈判阶段:客户、机房与供电方案须协同安排;设施为概念示意。

04 Enerflex获逾1GW现场发电设备订单,交付延续至2028年

北美 · 发电设备与制造 · 10月13日公告

Enerflex宣布获得北美大型数据中心的天然气发电设备订单,规模超过1GW,工作包括设计、工程、制造和组装。加上此前项目,公司表后天然气发电设备在手订单已超过1.75GW,相关交付将延续至2028年。表后发电是在用户侧提供电力,发电设备与园区用电设施直接配合。

为执行这批订单,Enerflex批准约1亿美元的制造能力投资,其中1500万美元已纳入2026年资本开支指引。订单由北美制造业务承接,扩产重点落在Engineered Systems工程系统业务。

用户侧天然气发电设备与园区配电的关系;设备采购规模超过1GW,非机房IT容量。inews.today

图4|用户侧天然气发电设备与园区配电的关系;设备采购规模超过1GW,非机房IT容量。

05 爱尔兰最高法院驳回Ennis项目上诉申请,开发商计划明年开工

爱尔兰克莱尔郡 · 规划与诉讼 · 10月12日回应/13日报道

爱尔兰最高法院驳回反对者就Ennis数据中心规划许可提出的进一步上诉申请。法院认为,申请提出的理由没有达到允许上诉的宪法门槛。The Clare Champion报道,这座由Art Data Centres开发的园区规模为200MW,规划投资16亿欧元,位于Ennis东侧Tulla Road附近。

项目在2024年4月获得规划许可,方案包含六栋数据大厅,占地约145英亩。开发商两位联合创始人在本周一回应称,裁定之后接入申请可继续办理,待相关安排落实后,计划于2027年开工。他们强调的设施方案还包括可再生能源、电网支撑发电及余热利用。

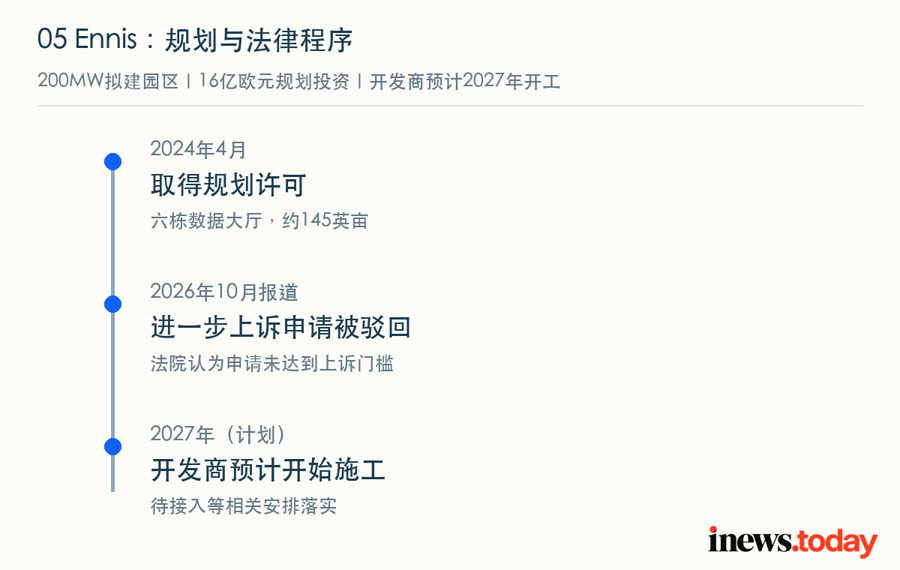

Ennis项目的规划、法律程序与开发商预计开工时间;2027年为附条件计划。inews.today

图5|Ennis项目的规划、法律程序与开发商预计开工时间;2027年为附条件计划。

06 Crusoe申报得州Jayton两栋机房,工程计划从2027年排到2029年

美国得克萨斯州 · 建筑申报 · 10月13日报道

据Data Center Digest对DCD报道的转述,Crusoe向得克萨斯州许可与监管部门申报了Jayton两栋数据中心建筑,每栋面积759260平方英尺,两栋合计投资估算48亿美元。项目位于Kent County,申报中被称为Project Hyper的延伸建筑。

披露的施工安排为2027年1月开始,两栋楼分别计划于2029年5月和7月启用。

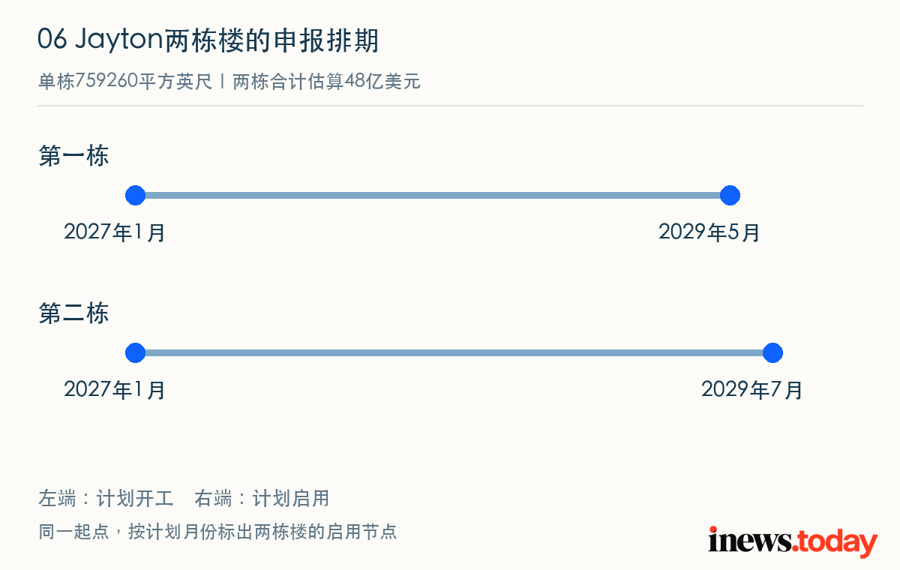

Jayton两栋楼的申报时间表:2027年1月计划开工,2029年5月、7月计划启用。inews.today

图6|Jayton两栋楼的申报时间表:2027年1月计划开工,2029年5月、7月计划启用。

07 Vertiv在新孟买完成30MW级AI机房液冷部署

印度新孟买 · 液冷安装与测试 · 10月12日发布 · 更新

Vertiv发布材料称,已为CapitaLand India Trust在新孟买Airoli的CLDC Mumbai 01完成直接到芯片的高密度液冷部署,设计支持一家超大规模客户的30MW AI负载。项目采用闭环二次流体网络,将设施冷却系统与芯片侧散热回路衔接起来。

为承接这一规模,Vertiv在印度建立了定制技术回路撬装设备的批量制造能力。安装过程中,双方制定了减少灰尘进入液体回路的流程;调试后完成回路平衡,并进行了Level 4现场测试,在承载实际IT负载前验证系统性能。

芯片冷板、机柜分配与二次流体网络的连接;30MW为公告所称支持AI负载规模。inews.today

图7|芯片冷板、机柜分配与二次流体网络的连接;30MW为公告所称支持AI负载规模。

08 EXA完成米兰—苏黎世和巴黎—维也纳光纤线路

欧洲 · 骨干网络 · 10月13日公告

EXA Infrastructure宣布完成米兰—苏黎世及巴黎—维也纳两条陆地光纤线路。米兰—苏黎世段长335公里,是约1050公里法兰克福—苏黎世—米兰—热那亚走廊的最后一段,将欧洲主要数据中心市场与热那亚海缆系统衔接起来。

巴黎—维也纳线路约1600公里,属于从伦敦通往巴尔干、土耳其及中东的更长走廊。两条线路均采用低损耗G.652.D光纤,可提供暗光纤、频谱和波长服务。暗光纤由客户自行配置传输设备;频谱或波长服务则提供不同层级的光传输资源,便于客户按控制权和容量需求选择。

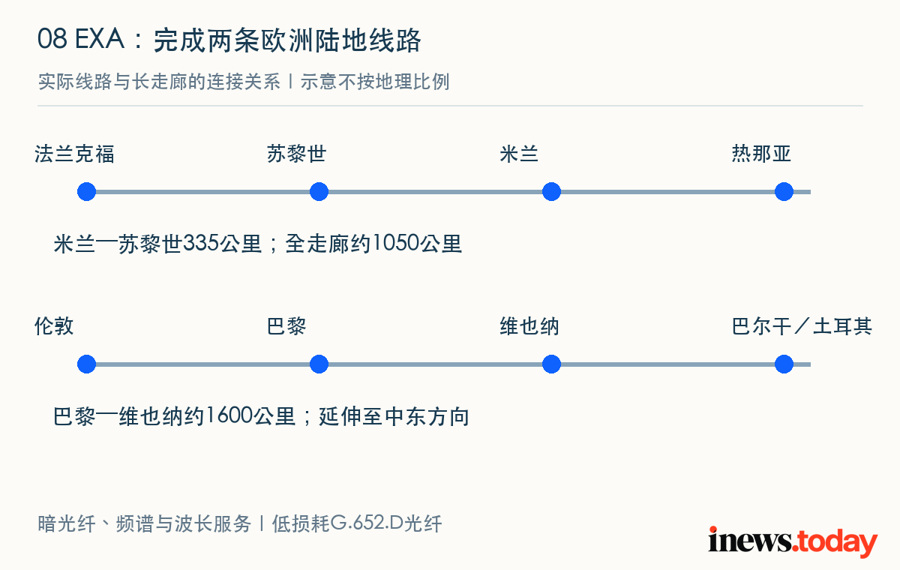

两条新完成线路与更长走廊的关系示意;线路图不按地理距离比例绘制。inews.today

图8|两条新完成线路与更长走廊的关系示意;线路图不按地理距离比例绘制。

09 Colt将城域网扩至55个,日本新增长逾600公里线路

欧洲、日本及非洲 · 网络扩展 · 10月12日公告/13日报道

Colt公布新一轮网络投资,城域网总数达到55个,全球连接的数据中心超过1100座。在日本,公司新增大阪至福冈超过600公里的长途线路,并计划继续扩展日本西部网络;在非洲,则增加了约翰内斯堡接入点。

欧洲投资包括华沙、波尔多、萨拉戈萨、柏林和法兰克福等城市的网络扩展,以及马赛—米兰线路的光纤升级。公司同时加深迪拜和土耳其方向的连接,向全球网络提供最高400Gb连接服务。

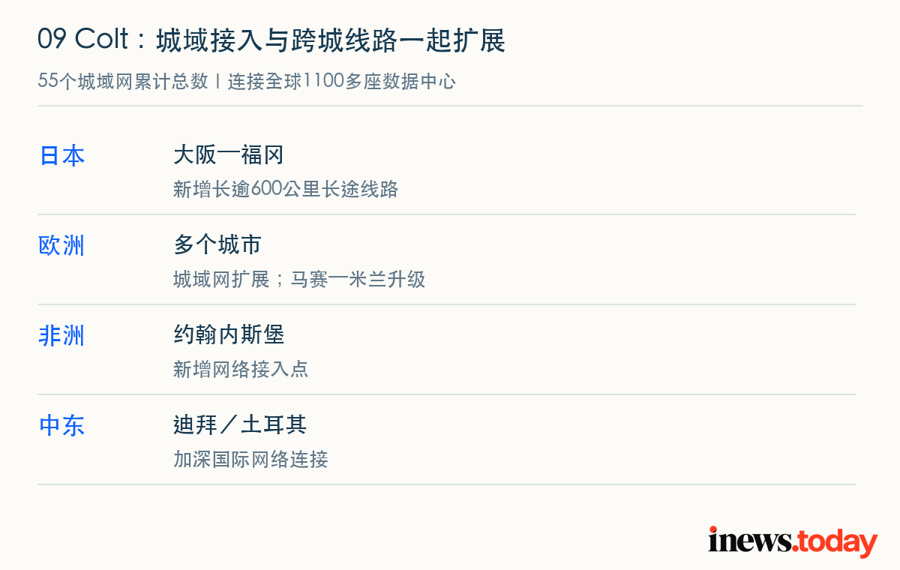

Colt本轮已披露网络扩展的地区与设施类型;55个为城域网累计总数。inews.today

图9|Colt本轮已披露网络扩展的地区与设施类型;55个为城域网累计总数。

10 Cisco与NVIDIA推进USFP光模块规格,面向400G单通道

全球 · 光互联与交换设备 · 10月12日公告/13日报道

Cisco在OCP峰会上宣布,与NVIDIA共同推进超高密度可插拔光模块USFP的开放行业规格,面向每通道400Gb/s电信号。双方计划通过社区主导的多供应商项目推动规格制定,保留可插拔模块在维护和设备选择上的灵活性。

Cisco还披露,首批采用Silicon One G300的系统正在向客户交付;面向机架顶部交换机的G302提供51.2Tb/s交换能力,支持1.6T光学连接与芯片直接液冷,计划在2026年底前开始交货。机架顶部交换机汇聚服务器流量,再连接更大的机房网络,接口密度和散热设计需要配合服务器规模同步提高。

可插拔光模块与交换机接口的关系;为通用工程示意,不表示USFP已定型机械结构。inews.today

图10|可插拔光模块与交换机接口的关系;为通用工程示意,不表示USFP已定型机械结构。

今日小结

今天的订单显示,数据中心投资正在同时拉动多种工程。中国运营商的招标覆盖土建和机电,MN Holdings的合同落实到高压受电站,Enerflex则用制造扩产承接发电设备订单。这三件事分别发生在采购、现场施工和工厂制造,但资金用途都很具体:把电送进园区,把设备按期装好。

日本大阪的拟建项目把供电选择带进客户谈判,爱尔兰Ennis则经历了更长的规划与法律程序。两者的推进方式不同,能够确认的时间安排也不同:大阪仍在争取签约,Ennis开发商将开工计划放在2027年。供电方案与接入申请分别伴随谈判、诉讼程序推进,也解释了为什么客户需求相近,建设时间表却不相同。

网络与液冷也有具体进展。EXA补齐米兰—苏黎世线路后,法兰克福至热那亚走廊的连接更加完整;新孟买液冷项目披露了回路平衡和现场测试。后续可以接着追踪MN Holdings的2027年8月完工计划,以及Cisco G302年底前的交货安排。

格洛可研究小组官方二维码inews.today

格洛可研究小组 · Inresearch.ai

来源:[1] C114通信网;[2] The Edge Malaysia/MN Holdings披露;[3] 日经/The Next Web转载;[4] Enerflex公告/Yahoo Finance转载;[5] The Clare Champion;[6] Data Center Digest/DCD报道线索;[7] Vertiv发布材料/IT Voice转载;[8] EXA Infrastructure;[9] Colt Technology Services;[10] Cisco Newsroom。

备注:12日公告及较早启动的工程已在信息行注明;设备订单、项目用电规模与IT负荷按各来源口径表述;工程配图为概念示意。

备注与来源

网上搜集 · 10 条

  1. [1] 三季度运营商基建招标约365.88亿元,移动占三分之二 m.c114.com.cn
  2. [2] MN Holdings接下两座275kV受电站工程,合同2.94亿林吉特 theedgemalaysia.com
  3. [3] NTT DATA据报与Anthropic洽谈大阪机房,拟2028年部分启用 thenextweb.com
  4. [4] Enerflex获逾1GW现场发电设备订单,交付延续至2028年 finance.yahoo.com
  5. [5] 爱尔兰最高法院驳回Ennis项目上诉申请,开发商计划明年开工 clarechampion.ie
  6. [6] Crusoe申报得州Jayton两栋机房,工程计划从2027年排到2029年 datacenterdigest.net
  7. [7] Vertiv在新孟买完成30MW级AI机房液冷部署 itvoice.in
  8. [8] EXA完成米兰—苏黎世和巴黎—维也纳光纤线路 exainfra.net
  9. [9] Colt将城域网扩至55个,日本新增长逾600公里线路 colt.net
  10. [10] Cisco与NVIDIA推进USFP光模块规格,面向400G单通道 newsroom.cisco.com
