马来西亚TNB承诺获批数据中心一年内接电,运营商须为预留容量付费

电网经变电站连接数据中心,结合水资源与合同要素的概念示意

据Bernama报道,马来西亚国家能源公司TNB于10月27日承诺,数据中心经主管委员会批准后,将在一年内接入电网。这项交付承诺伴随着更严格的资源审核:政府将核查水电供应与投资者财力,并要求运营商为全部合同电力容量付费。

2026年10月27日,在新加坡国际能源周讨论东盟电网的专题会议上,Tenaga Nasional Bhd(TNB)首席配电网络官Ahmad Sazree Abd Aziz提出了明确的接电时限:数据中心一旦获得由部长主持的委员会批准,TNB承诺在一年内完成电网连接。据Bernama现场报道,他同时强调,马来西亚要从东盟电网的区域电力互联中受益,必须先有可靠的国内输配电网络。这项时限从主管委员会批准后起算,交付对象是电网连接。

审批先核水电条件

接电倒计时之前,项目先要通过资源审核。投资、贸易及工业部长Johari Abdul Ghani于10月28日在国会表示,政府没有全面暂停新数据中心的计划,但缺乏充足供水的州,即使有土地,也不得承接项目。据The Edge Malaysia报道,马来西亚投资发展局将与州政府评估用水需求,供电能力则与TNB共同核查,投资者财力也是审批条件。部长没有点名哪些州受到供水限制。

Johari披露,全国已批准117个数据中心项目。审批背后的电力审核还有专门流程:据The Star报道,由能源委员会管理的能源焦点小组先进行技术评估,再提交数据中心工作组,核查范围包括输配电网络和所需基础设施投资。TNB为一年接电承诺提出的准备工作,则是需求预测、网络容量规划和有针对性的基础设施建设,并要求输电与配电规划协同,按需求安排投资。

合同容量由运营商付费

已有合同揭示了需求预测的难度。据The Star报道,副总理兼能源转型及水务转型部长Fadillah Yusof于10月28日披露,截至八月,马来西亚数据中心实际用电需求为1,374MW,合同需求为2,346MW,实际使用比例为58.5%。他解释,运营商在申请阶段估计的需求,有时高于后来实际使用的水平,因此工作组正细查需求与消耗。这组数字衡量的是合同容量的使用程度,无法单独证明闲置部分来自投机申请;项目分期建设和负载逐步上线,也需要逐项核实。

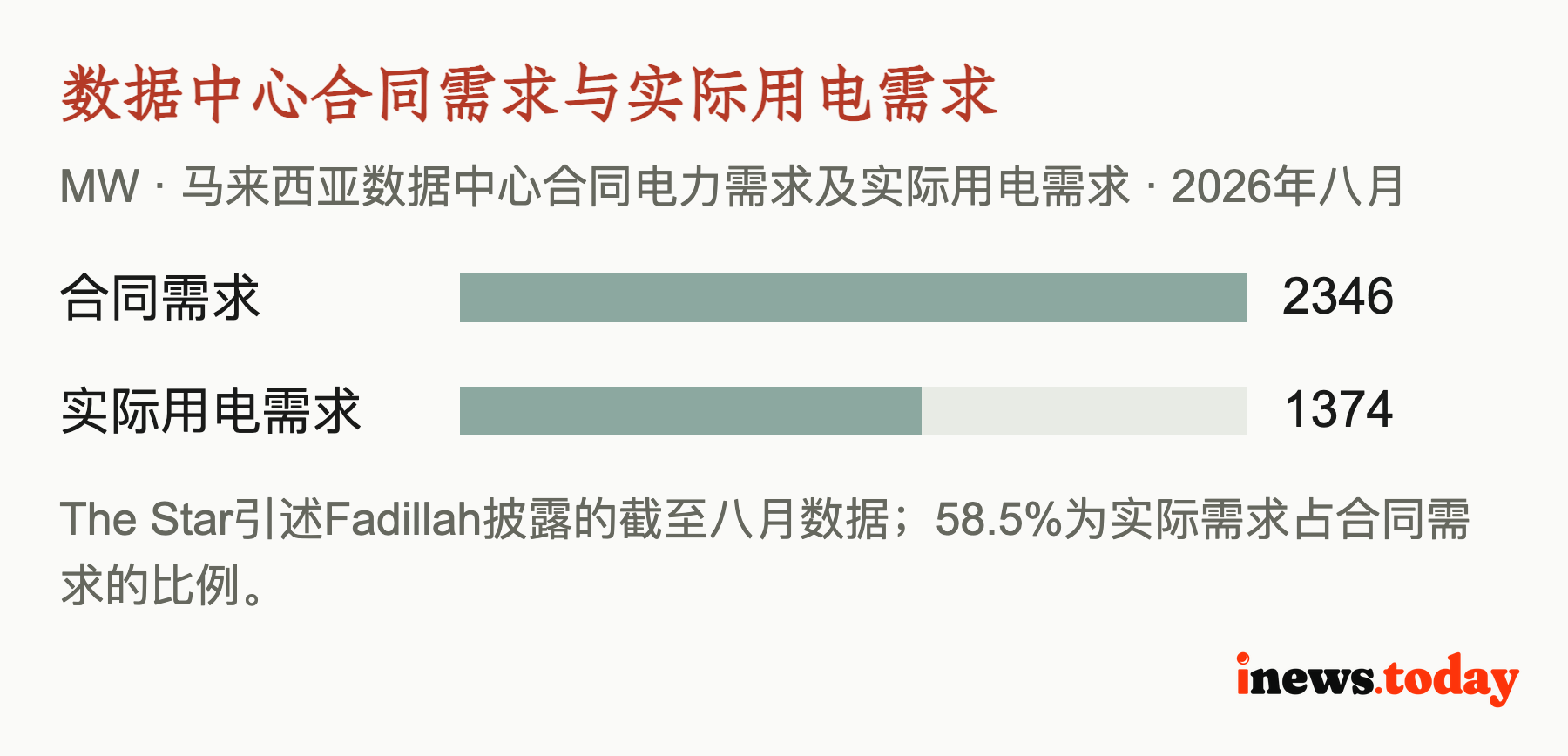

数据中心合同需求与实际用电需求

政府已把容量预留的费用责任落到运营商身上。Johari表示,通过TNB供电的数据中心按市场价格付费,不享受补贴;即使用电量低于签约水平,也必须为全部合同容量付费。政府给出的目的,是保护电力备用裕度,并保障其他产业供应。由此可以判断,提前锁定容量将产生持续的费用责任,运营商需要让签约规模与实际建设进度相衔接。报道未给出可据以计算具体项目账单的完整费率。

柔佛卡在变电站接入

一年接电能否兑现,还取决于电力能否送到具体园区。Wood Mackenzie在6月18日发布的柔佛研究,将近期主要约束定位在输配电接入。Sedenak和Nusajaya科技园的数据中心需求集中,132kV(千伏)主进线变电站与适合接入可再生电力的节点短缺。研究提出采用275kV接入并配建现场变电站等路径。TNB强调的国内网络建设,正对应这些具体工程:区域互联带来的电力,仍须经过本地线路和变电站抵达用户。

已有园区展示了不同交付节点。2024年7月3日,PDG宣布Sedenak的JH1园区首期52MW已交付,历时12个月,园区整体规划150MW;TNB已通过Green Lane Pathway为首期送电。Yondr在2024年3月13日宣布,同一科技园内园区的275kV变电站已送电,园区全部建成后的目标为300MW关键IT容量。前者记录首期交付,后者记录电力基础设施送电,容量范围也各有定义。PDG的12个月是首期交付周期,不能直接用来核验此次批准后接电的时限。

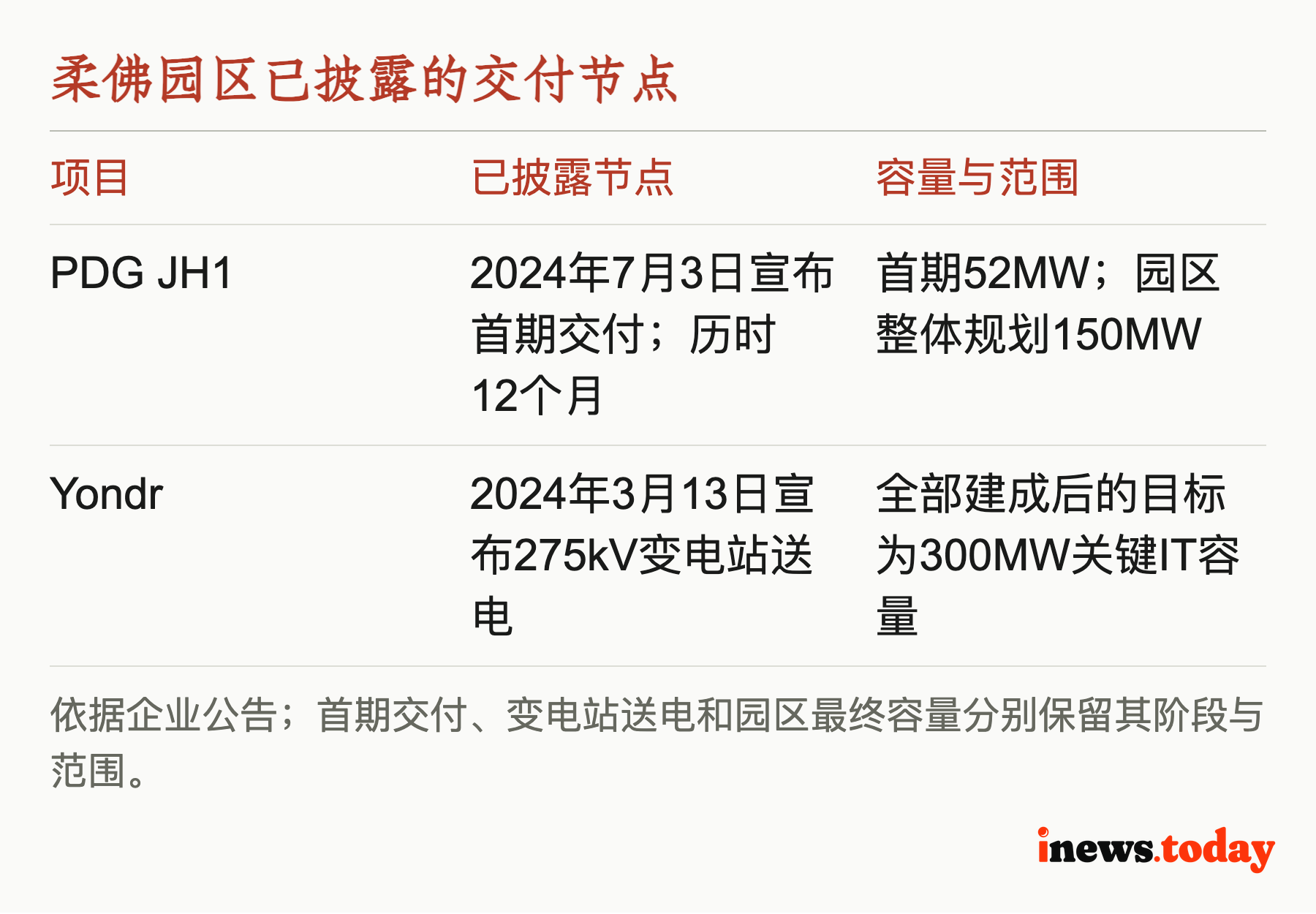

柔佛园区已披露的交付节点

绿电采购另有交付条件

电网连接之外,运营商还在锁定能源来源。DayOne披露,与TNB旗下企业签订的可再生能源供能协议覆盖约1.5GWp光伏和2.2GWh电池储能。协议纳入企业可再生能源供应计划CRESS,使企业能够直接向可再生能源开发商采购电力,并取得相关绿电证书。上述规模分别采用光伏峰值功率和储能电量口径,披露阶段是签订供能协议,不能据此认定相应设施已经投运。

采购还须满足新的审批条件。据w.media对国会发言的报道,政府已批准数据中心至少使用30%可再生能源的要求,能源委员会正在起草执行机制及自发电设施指南,涉及按总容量或能源消耗落实要求。具体采用什么计量方式,将影响企业需要采购的能源规模。该报道还指出,符合特定系统接入费安排的项目须在2028年12月31日前商业运营;接电承诺之外,能源项目因此另有必须落实的建设与履约节点。

企业也在把电源规划提前到开发阶段。10月29日,DayOne与Sembcorp Utilities宣布签署谅解备忘录,拟评估现场发电、电力基础设施、可再生能源供应及运维服务;目前属于可行性和商业方案评估,尚非具体电源项目的交付公告。对TNB的一年接电承诺而言,审批前的真实需求核查、接入工程和能源采购需要衔接。下一份直接影响运营商安排的文件,是能源委员会正在编制的自发电与最低绿电要求执行指南。

备注与来源 · 16 条

全文 · 16 条

  1. [1] 马来西亚公用事业公司承诺一年内将数据中心接入电网:报告 w.media ·
  2. [2] 马来西亚不暂停数据中心建设,但水资源不足州不得建设:部长 w.media ·
  3. [3] TNB承诺获批数据中心一年内接入电网 bernama.com
  4. [4] 马来西亚部长:供水不足的州不得建设数据中心 theedgemalaysia.com
  5. [5] 副首相称数据中心实际用电仅占合同需求的58.5% com.my ·
  6. [6] 伍德麦肯兹:柔佛数据中心到2035年或占当地四成用电需求 woodmac.com ·
  7. [7] PDG交付柔佛150MW JH1园区一期 princetondg.com
  8. [8] Yondr马来西亚首个园区完成供电基础设施通电 yondrgroup.com ·
  9. [9] DayOne通过TNB合作在马来西亚锁定逾1GW可再生能源 dayonedc.com
  10. [10] 马来西亚2027年财政预算案演讲原文 gov.my
  11. [11] 英国Ofgem拟以承诺费清理投机性数据中心接电申请 gov.uk
  12. [12] DayOne与Sembcorp将探索亚洲数据中心综合电力与能源解决方案 prnewswire.com ·
  13. [13] 报告:马来西亚数据中心几乎未受CRESS电网接入费上调影响 w.media ·
  14. [14] 马来西亚确认数据中心30%最低可再生能源配额 w.media ·
  15. [15] 美国科技公司与马来西亚财团签约,推进拟建的680MW太阳能加储能项目为数据中心供电 w.media ·
  16. [16] 美国科技公司与马来西亚财团签约,推进拟建的680MW太阳能加储能项目为数据中心供电 w.media ·

本文话题由作者精心挑选,多方研究和对比后,编辑审阅发布。引用来源与链接统一列在文末。相关快讯:/s/607723。
