东京居全球数据中心建造成本榜首,电力与技工短缺加重交付压力

数据中心、接电设备与专业技工的概念示意

Turner & Townsend于10月20日至21日公布的新一期数据中心建造成本指数显示,东京以每瓦18.28美元居首,日本连续第四年位列最高成本市场。覆盖62个市场的研究同时指出,AI项目正在争夺带电土地、专业工人和设备,规模扩大也难以保证单位成本下降。

10月20日至21日,项目管理公司Turner & Townsend公布第十版数据中心建造成本指数及研究说明,将调查范围扩至62个市场,比上一版增加12个。研究汇集超过500个在建或近期项目的数据,并调查了401名行业负责人,以典型60MW设计提供每瓦建造成本及指数分值。目前公布的是供项目规划使用的指示性成本基准,尚不能据此判断某一座园区的实际合同金额。伴随榜单发布的交付调查,把价格背后的两项约束具体列了出来:可接电的土地供应,以及能把项目建成投运的专业队伍。

东京大阪居成本高位

东京为每瓦18.28美元,大阪为17.15美元,苏黎世为15.93美元。新加坡和硅谷分别为每瓦15.39美元和15.01美元。上海、孟买和阿联酋分别为每瓦5.79美元、6.83美元和9.20美元。Turner & Townsend将低成本市场的部分优势归于较低的劳动力费用。这组数字比较的是同一典型设计下的建造指标,排名并没有同时衡量运营电价、客户需求或安全风险,也没有给出一张“竞争最激烈”的综合榜单。

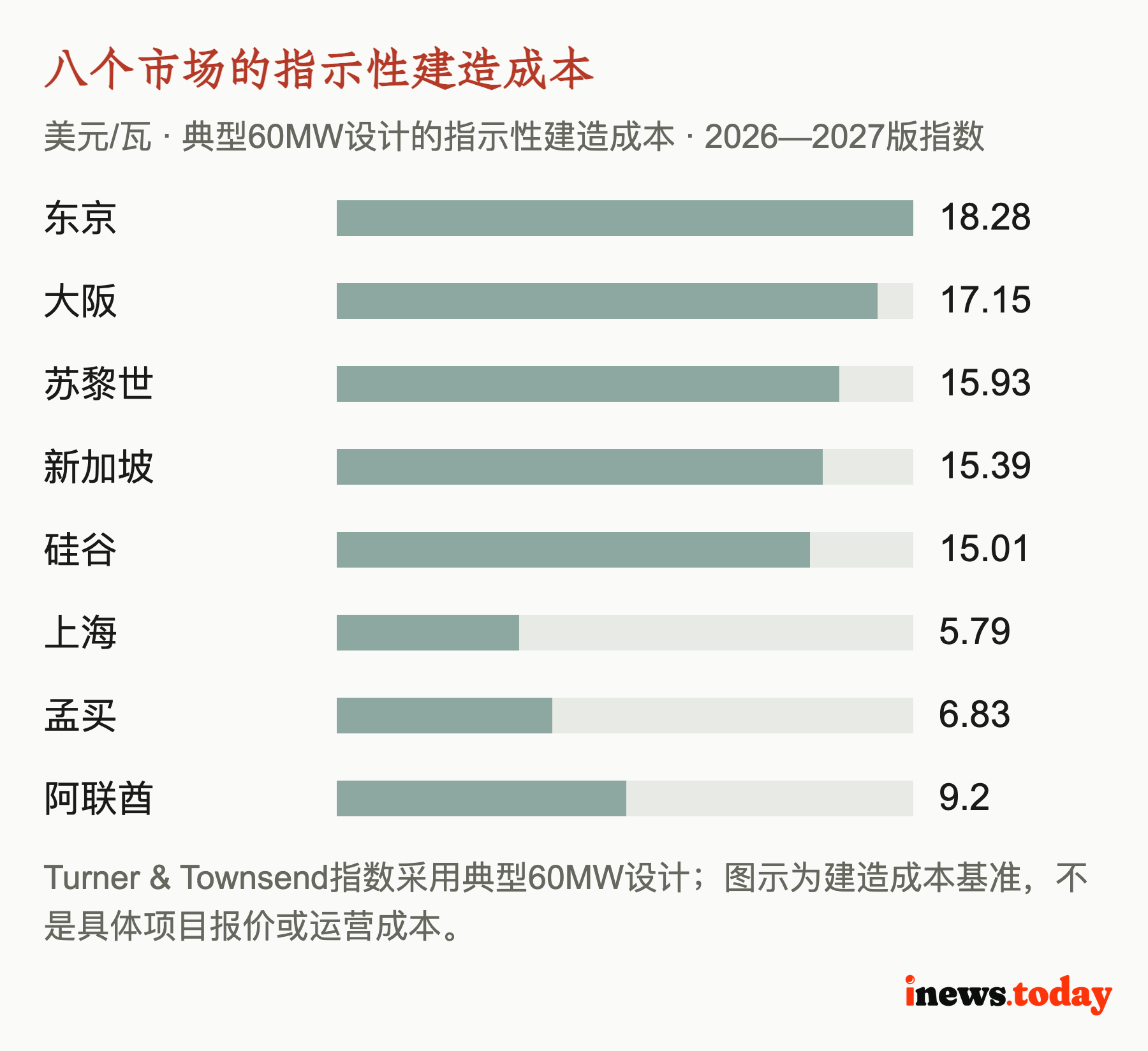

八个市场的指示性建造成本

电力与工种限制交付

比价格排名更直接影响开工安排的是接电时间。Turner & Townsend调查中,56%的受访者将电力列为成功交付的主要障碍。52%的受访者称,公用事业接入通常需要一至两年,另有32%报告超过两年。这些比例描述的是受访者报告的接入周期,并非各地电网对所有项目作出的交付承诺。开发商即使取得土地,也需要把供电日期纳入施工和客户入驻安排。

工地上的紧张则集中在专业工种:81%的受访者表示,本地区熟练劳动力供应受到中度或高度限制,机械、电气和管道工种尤其抢手。JLL技术服务负责人Matthew Giddings向Data Center Knowledge解释,高压电气、管道和先进冷却技术人员都影响工期;控制系统、调试与启动团队的可用时间,还会决定一座已经建成的设施何时真正投入服务。施工完成与开始收租之间,仍有具体工作要做。

AI也在改变这些工种要完成的任务。Cushman & Wakefield在4月的亚太市场说明中指出,更高功率密度、更复杂的冷却系统和更强的结构要求,正在进入AI设施的基础设计。液冷即通过液体带走设备热量,会牵动管路和配套机电系统。Turner & Townsend据此提醒,扩大项目规模已难以稳定换取规模效益:设备与人工约束、设计调整和工期不确定性,都会进入承包价格。

收入兑现取决于交付

费用最终由谁承担,还要回到租约。据Data Center Knowledge报道,JLL认为,开发商向租户转移成本的前提,是项目拥有电力接入、已承诺的客户和可信的交付路径。Giddings指出,一旦成本超过合同收入,或供电延误使收入推迟而融资费用继续累积,项目经济性就会受损。他建议按已确认的电力供应和客户需求分期建设,并提前预留关键设备产能,同时保留制造前调整规格的空间。

东京的高建造成本没有阻止新项目进入施工。Data Center Dynamics报道,DayOne已为东京小平数据中心一期动工,计划提供15MW的IT容量,整个园区规划为42MW。这里的IT容量指供计算设备使用的电力容量。已动工的是一期,园区总规划仍是后续开发规模;报道没有披露该项目造价,不能直接用指数单价替它计算实际投资。

政府介入容量配置

稀缺资源的配置也开始进入政府的具体程序。北海道政府已为石狩市、苫小牧市拟引入数据中心的用地提交电力申请,正通过公募选择承继申请内容的优先谈判方。新加坡数字发展及新闻部表示,最近一轮数据中心容量申请收到超过20份申请,获配容量时作出的重大承诺可转为牌照条件。前者安排电力申请的承继,后者把容量配置与后续履约衔接,两项程序都把项目筛选推进到了具体责任层面。

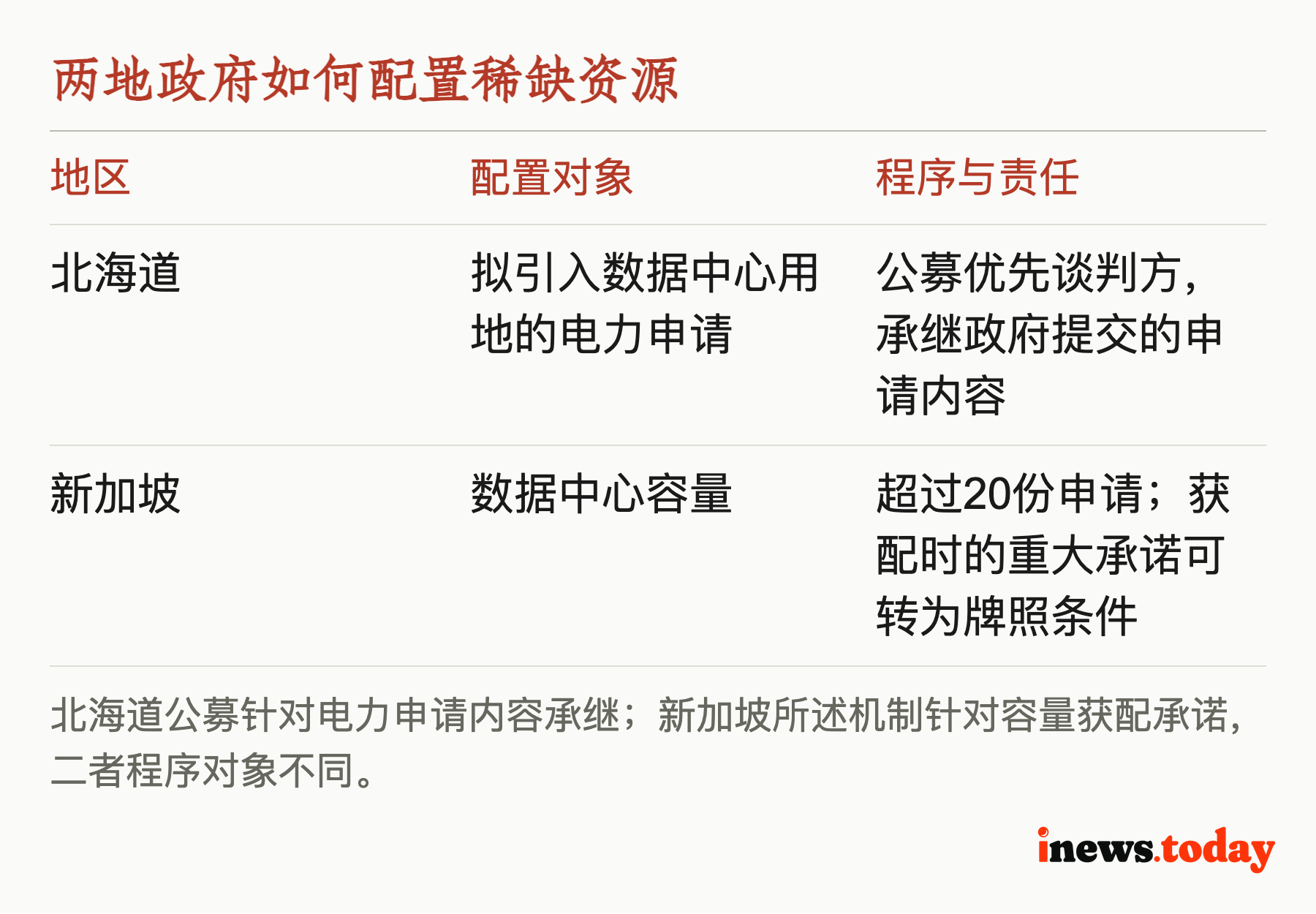

两地政府如何配置稀缺资源

新加坡的制度仍有后续实施步骤。该部门在数字基础设施法案二读总结发言中表示,预计相关法律于2027年生效,具体要求将与行业共同制定;生效后,现有运营商有六个月申请牌照。其提出的配置方向,是优先承载重视可靠性、安全、连接和企业邻近性的业务。这也解释了建造价格之外,运营商还要核算什么:项目取得容量后,需要兑现哪些经济与可持续发展承诺。

从这轮指数和项目进展看,选址评估需要同时落实单价、接电时间和履约责任,单看每瓦造价很难排出可交付项目的先后。眼前一个具体节点是北海道10月28日的线上说明会:公募申请须于12月4日17时前送达,资格通过者的企划提案截止于12月21日17时,优先谈判方计划自2027年1月起选定。届时,哪些经营者能够承接已提交的电力申请,将比新增一项园区规划更接近实际落地。

备注与来源 · 10 条

全文 · 10 条

  1. [1] 2026-27年数据中心建设成本指数 turnerandtownsend.com ·
  2. [2] 无人机袭击引发对海湾地区作为AI超级大国的质疑:意味着对数据中心的导弹防御 theguardian.com ·
  3. [3] 贝莱德与IFM接近达成250亿美元亚洲数据中心交易 bloomberg.com ·
  4. [4] 机器人玩偶、芯片短缺与苹果疲软的销售 ft.com ·
  5. [5] AI需求激增推动超大型数据中心建设竞赛 turnerandtownsend.com ·
  6. [6] AI需求提升推动亚太数据中心建设成本发生结构性变化 cushmanwakefield.com ·
  7. [7] 建设成本上涨挤压数据中心开发商利润 datacenterknowledge.com ·
  8. [8] DayOne在日本东京启动新数据中心建设 datacenterdynamics.com
  9. [9] 北海道启动数据中心集聚型GX战略区域电力申请承接方公开征集 lg.jp
  10. [10] 陈杰豪就《数字基础设施法案》二读发表总结讲话 gov.sg

本文话题由作者精心挑选,多方研究和对比后,编辑审阅发布。引用来源与链接统一列在文末。相关快讯:/s/595920。
