格洛可数据中心日报|2026年10月24日:SK筹建韩国机房,Vantage提前锁定变压器

过去24小时,格洛可数据中心观察小组看到,韩国SK集团正在加大数据中心投入。旗下海力士的存储业务今年第二季度创下盈利新高,SK Telecom则通过SK Hyper推进机房建设,目标是到2035年建成15GW容量。昨天的消息是,SK Hyper已经开始为首批5GW机房寻找全球客户与外部投资人,包含服务器在内的资金需求约3500亿美元。与此同时,Vantage提前预留超过1GW的固态变压器制造产能,以对应接下来的电力供应链风险。

看看亚洲这边,中金数据乌兰察布项目的机构间REITs获批,印度Neysa选定诺伊达机房部署GPU,印尼Era Media分别与太阳能设备商、工程承包商和意向客户签署合作备忘录。美国亚马逊则从用户的角度声称:AWS明年的大块容量已经基本售出。

中国、韩国、东南亚、印度、中东、欧洲及美国,十条数据中心进展。

10月24日格洛可数据中心日报综合图

01 SK Hyper拟为首批5GW机房筹资3500亿美元,争取海外客户

韩国 · 客户引入与融资 · 报道10月23日

SK Hyper正在与大型科技企业和金融投资者洽谈融资,为韩国首批5GW数据中心筹措资金。首席执行官Chung Suk-keun在10月23日的彭博电视采访中估计,这批项目需要约3500亿美元,包含服务器等设备投入。公司希望在今年底或明年初引入首笔外部资金,再用三至四年继续融资,由客户和外部投资人共同承担建设成本。

SK计划先建设蔚山项目,在岭南形成超过2GW的集群,再向忠清及韩国西南地区扩展。首批机房计划从2029年陆续启用,2035年的远期目标是15GW。Chung表示,仅靠韩国本地需求难以支撑这么大的规模,公司正在争取日本、中国台湾等市场的训练和推理客户,再按客户需求安排建设。

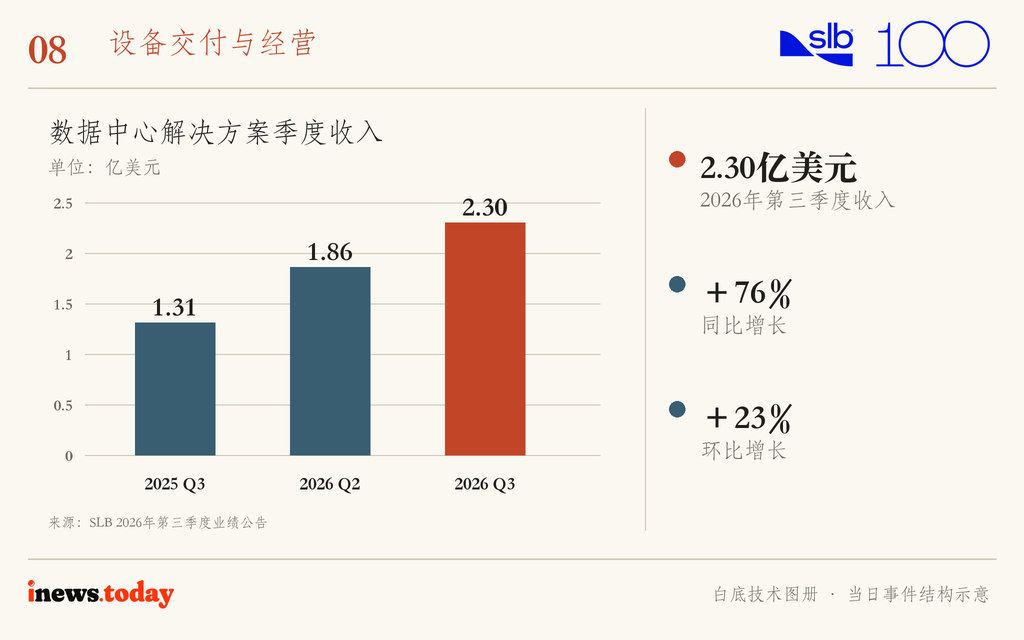

图1|SK Hyper计划分批建设与融资,首批5GW的投资估算包含服务器等设备。

图1|SK Hyper计划分批建设与融资,首批5GW的投资估算包含服务器等设备。

02 中金数据36.52亿元机构间REITs获批,涉及乌兰察布绿电机房

中国 · 存量资产与融资 · 报道10月23日

中金数据准备将已经投产的乌兰察布机房及配套能源项目纳入资产支持计划。据CNESA储能研究平台10月23日报道,上交所已于21日通过“华泰-中金数据持有型不动产资产支持专项计划”,发行规模36.52亿元。项目资产将通过股权转让进入专项计划,由合格投资者认购份额。

乌兰察布项目于2025年7月15日投产,机房配套200MW风电、100MW光伏和45MW储能。此次获批为这处已运行的源网荷储一体化项目引入机构资金提供了条件。

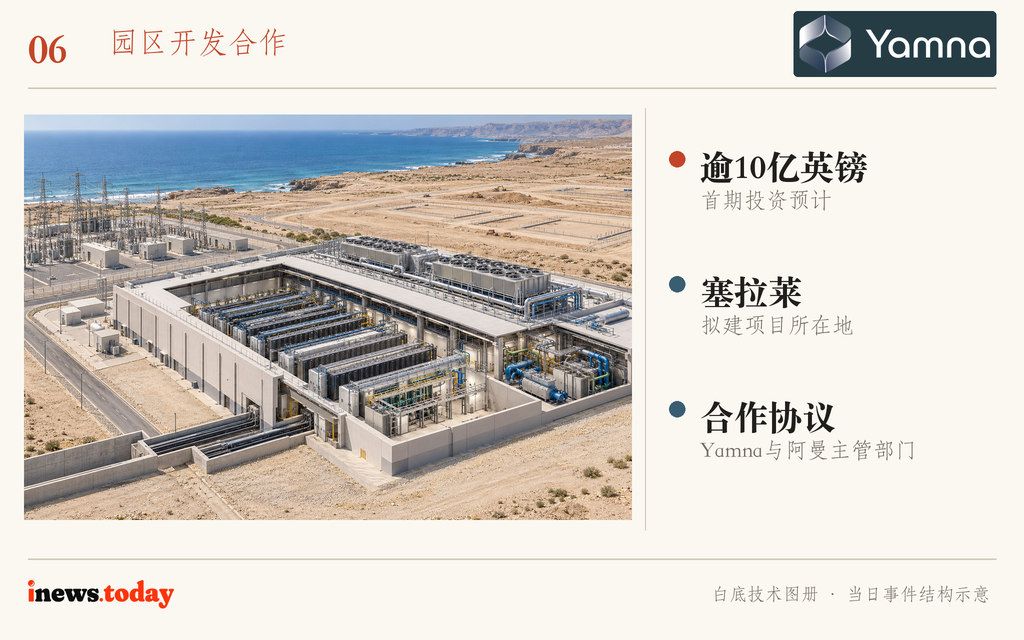

图2|乌兰察布机房配套200MW风电、100MW光伏和45MW储能。

图2|乌兰察布机房配套200MW风电、100MW光伏和45MW储能。

03 Era Media拟建西爪哇AI园区,与三家中国企业签署备忘录

印度尼西亚 · 电源、建设与客户合作 · 报道10月24日

印尼Era Media Sejahtera计划在西爪哇建设AI园区,并为园区配套太阳能发电。据公司10月22日的声明,Era Media已于19日在武汉与三家中国企业签署备忘录:江西久盛拟提供太阳能设备及并网设施,中建三局拟承担园区设计协调、施工管理和机电工程,GOME FinTech拟租用首批50MW IT容量。

园区远期规划最高1.6GW,首期50MW IT容量拟于2027年分批交付。太阳能项目计划最高2GW,首期为300MW交流侧容量,对应390MWp组件容量。三份备忘录转为正式协议,需先获得印尼国家电力公司PLN批准。

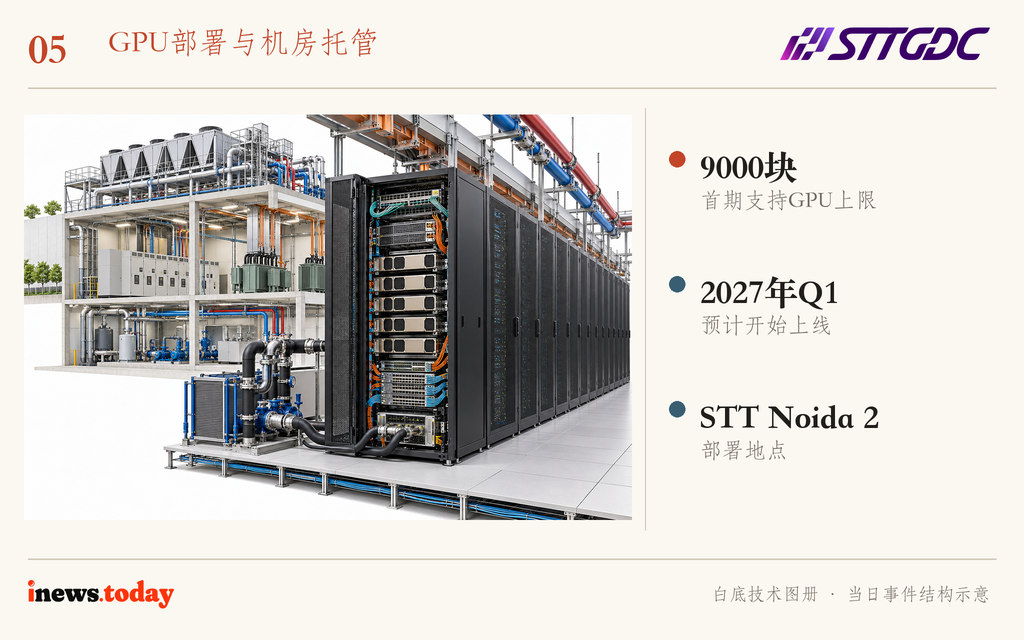

图3|三份备忘录分别覆盖太阳能设备、AI园区建设和拟租用容量。

图3|三份备忘录分别覆盖太阳能设备、AI园区建设和拟租用容量。

04 柔佛机房用电增长,电网扩建面临工期压力

马来西亚 · 电力需求与接入研究 · 报道10月23日

柔佛的数据中心建设还在加快。据《The Edge》10月23日引用的BMI研究,当地现有运营容量约825MW,未来三至五年预计再增加3.9GW。BMI估计,到2031年,这些机房每年将消耗30TWh电力,占马来西亚半岛供电量的18%,高于2026年的6%。

士年纳和努沙再也等机房聚集区已经面临局部电网压力。BMI认为,发电量在基准情景下大体够用,但输电和接入设施的建设速度跟不上机房。TNB计划投入430亿令吉升级电网,而大型基础设施通常需要五至十年才能完成,部分尚未落实接电的项目可能因此延期。

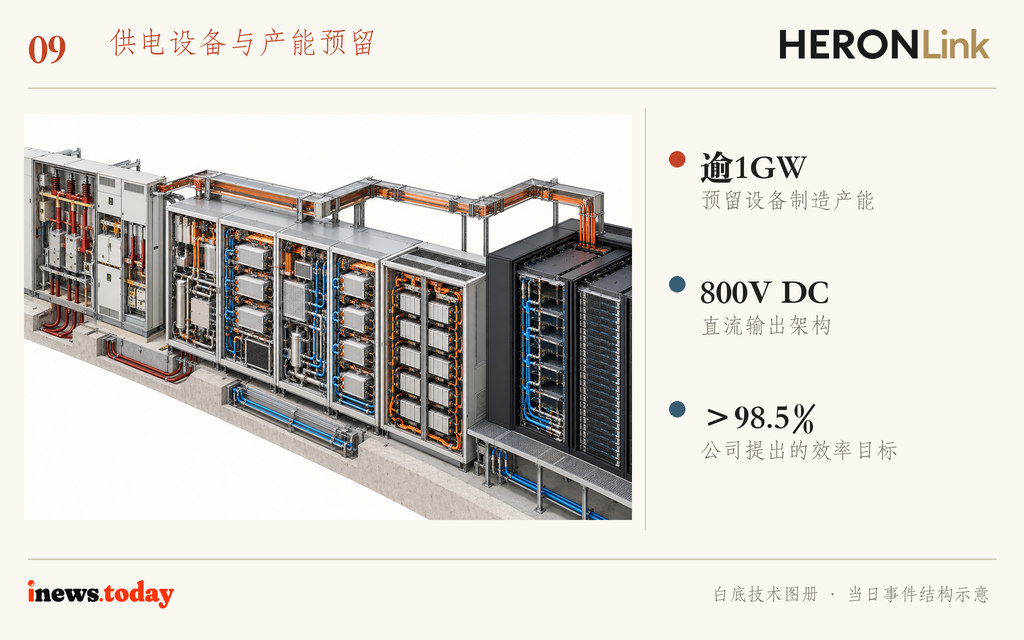

图4|BMI估计柔佛数据中心用电占半岛供电量的比例将从6%升至18%;2031年为预测值。

图4|BMI估计柔佛数据中心用电占半岛供电量的比例将从6%升至18%;2031年为预测值。

05 Neysa选定STT Noida 2,首期支持最多9000块GPU

印度 · GPU部署与机房托管 · 报道10月23日

印度AI云公司Neysa选定STT Noida 2数据中心,部署GPU基础设施及Velocis AI云平台。STTGDC在10月21日公布双方的多年合作安排:第一阶段支持最多9000块GPU,计划从2027年第一季度开始上线,服务高密度AI训练和推理。

STTGDC负责机房的电力、制冷和运行支持,Neysa部署GPU并运营Velocis平台,为印度企业及全球客户提供算力。

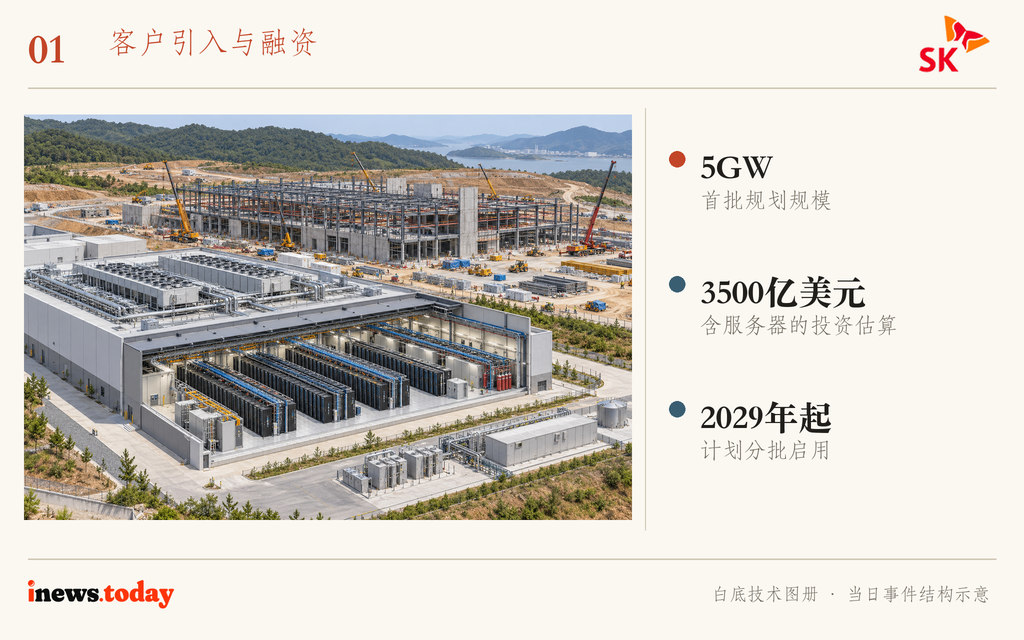

图5|STTGDC提供机房电力、制冷与运营支持,Neysa部署GPU并运营Velocis平台。

图5|STTGDC提供机房电力、制冷与运营支持,Neysa部署GPU并运营Velocis平台。

06 Yamna与阿曼签署合作协议,塞拉莱AI项目首期拟投逾10亿英镑

阿曼 · 园区开发合作 · 报道10月24日

Yamna与阿曼交通、通信和信息技术部签署合作协议,准备在塞拉莱开发AI及超大规模数据中心基础设施。据《Oman Observer》10月24日报道,Salalah Al Khadra Digital项目首期投资预计超过10亿英镑。

Yamna是一家在英国创立的基础设施投资开发企业。英国政府在10月21日的公告中表示,项目将采用英国的技术与专业服务,并由英国投资基金支持。

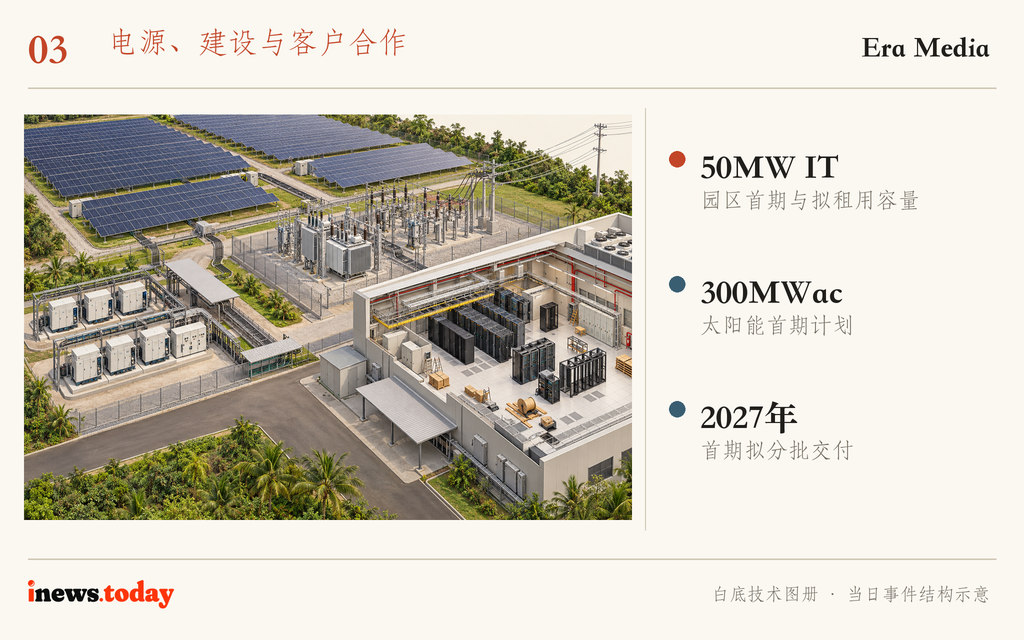

图6|Yamna拟在塞拉莱开发AI及超大规模数据中心,首期投资预计超过10亿英镑。

图6|Yamna拟在塞拉莱开发AI及超大规模数据中心,首期投资预计超过10亿英镑。

07 O-Green规划萨拉戈萨570MW园区,首期取得90MW接入许可

西班牙 · 园区规划与电网接入 · 报道10月23日

O-Green与阿拉贡本地开发方计划在圣马特奥德加列戈建设CDC San Mateo数据中心园区。据DCD10月23日报道,项目由Copiapo推动,计划投资74亿欧元,占地约122公顷,分四期建设七栋楼,远期目标570MW。

首期90MW计划于2029年启用。报道引用的项目文件列出了供电来源:Peñaflor变电站提供80MW接入许可,Villanueva de Gállego变电站提供10MW。开发方已经为后续扩建申请更多电力容量,同时启动园区及配套电力、光纤连接的战略环境评估前期咨询。

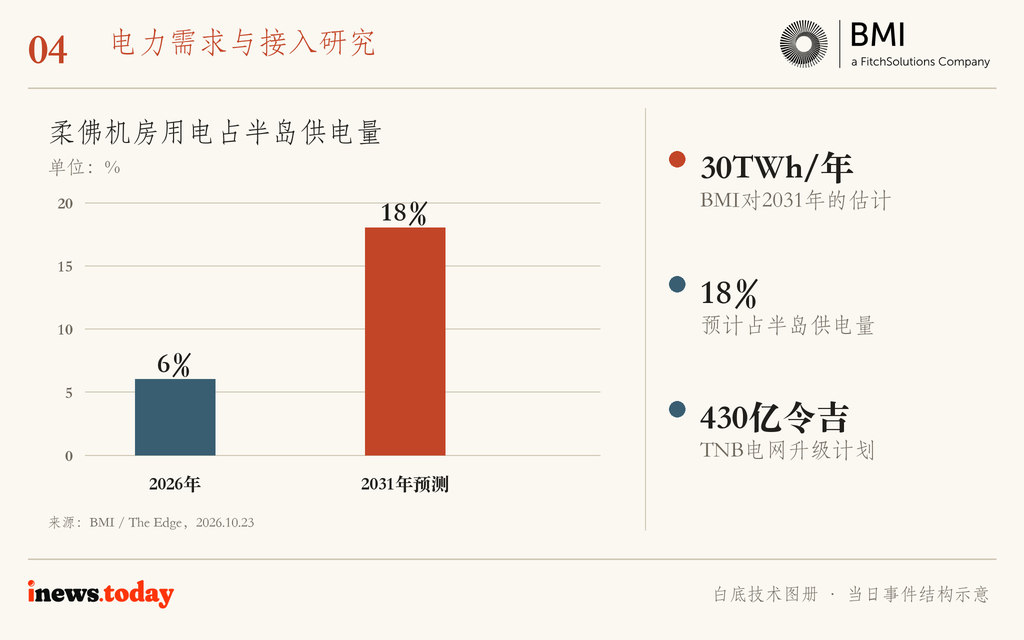

图7|首期90MW由两处接入许可组成:Peñaflor 80MW、Villanueva de Gállego 10MW。

图7|首期90MW由两处接入许可组成:Peñaflor 80MW、Villanueva de Gállego 10MW。

08 SLB数据中心业务季度收入2.3亿美元,拓展亚洲市场

美国及全球 · 设备交付与经营 · 报道10月23日

SLB的数据中心解决方案业务三季度收入达到2.3亿美元,比二季度的1.86亿美元增长23%,比去年同期的1.31亿美元增长76%。公司10月23日公布的业绩显示,今年前三季度,这项业务累计收入5.57亿美元。

SLB为客户设计和制造模块化机房外壳、制冷系统等设备,采用标准化生产和模块化交付。管理层将本季增长归因于客户需求增加、服务范围扩大及亚洲市场拓展。公司还在补充热管理产品:8月签约收购Kelvion,预计明年上半年完成交易,增加换热和散热设备能力。

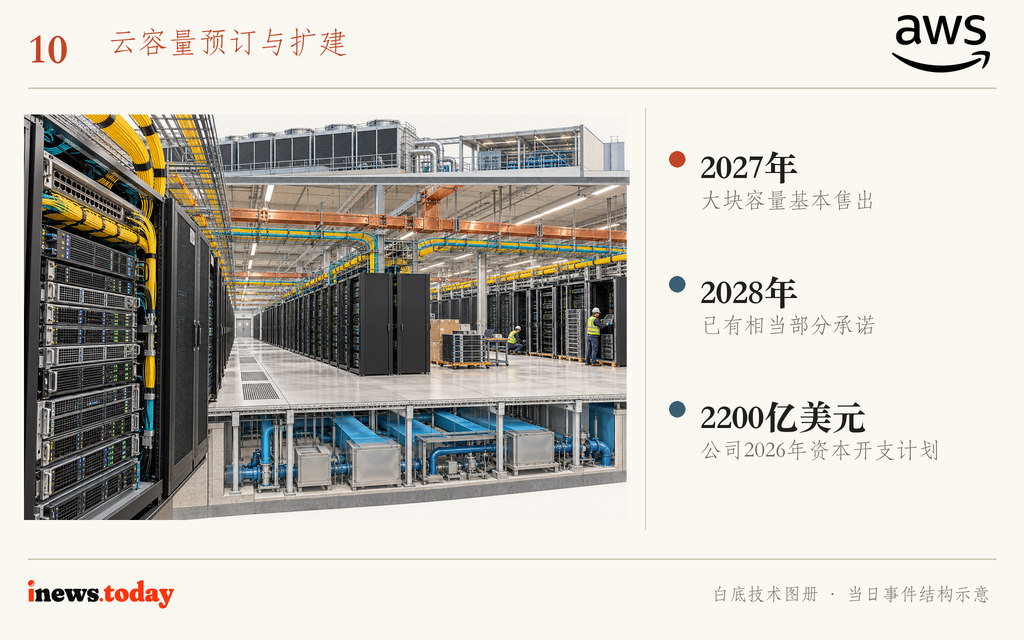

图8|SLB数据中心解决方案收入对比;2025年Q3为同比基期,2026年Q2为环比基期。

图8|SLB数据中心解决方案收入对比;2025年Q3为同比基期,2026年Q2为环比基期。

09 Vantage提前预留超过1GW固态变压器产能,采用800V直流方案

美国及全球 · 供电设备与产能预留 · 报道10月23日

Vantage提前向Heron Power Electronics预留超过1GW的Heron Link固态变压器制造产能,用于后续超大规模数据中心园区。双方于10月21日公布协议,希望通过提前安排制造产能,应对电气设备供应及部署周期的压力。

Heron Link将中压电网输入直接转换为800V直流,并集成储能来缓冲AI负荷波动。Heron提出的转换效率目标超过98.5%。公司称,相比传统480V交流架构,这套方案可以减少电力转换级数,降低设备和导体用量,并节省安装空间。

图9|Heron Link方案将中压转换、储能与800V直流配电衔接,图中为结构概念。

图9|Heron Link方案将中压转换、储能与800V直流配电衔接,图中为结构概念。

10 亚马逊称AWS明年大块容量基本售出,客户预订延伸至2028年

美国及全球 · 云容量预订与扩建 · 报道10月23日

亚马逊首席执行官Andy Jassy在10月23日播出的播客中表示,AWS的2027年大块云容量已经基本售出,2028年也有相当部分获得客户承诺。公司仍会为按需服务、Bedrock和EC2保留一定容量。

据路透社报道,亚马逊今年的资本开支计划约为2200亿美元。Jassy表示,AI企业和普通企业的需求仍然旺盛,公司即使投入更多资金,也有业务需求支撑。亚马逊将在10月29日发布三季度业绩。

图10|AWS将大块容量预订与按需容量并行安排;画面为算力设施示意。

图10|AWS将大块容量预订与按需容量并行安排;画面为算力设施示意。

今日小结

Vantage提前预留变压器产能,有助于降低后续机房建设中的设备供应风险。SK Hyper希望由客户和外部投资人共同承担大规模建设投入;中金数据则准备通过已获批的36.52亿元资产支持计划,为投产后的机房与绿电项目引入机构资金。

接下来,我们会继续跟进SK首笔外部融资、诺伊达明年第一季度的GPU上线,以及Vantage的设备交付安排。柔佛的电网升级需要较长时间,可能影响机房交期;西班牙圣马特奥首期已有90MW接入许可,后续扩建还在申请更多电力。这些项目的供电和建设进度,我们会持续向读者汇报。

格洛可研究小组微信公众号二维码

格洛可研究小组 · Inresearch.ai

来源:[1] 首尔经济日报,10月23日;转述彭博电视采访;[2] CNESA储能研究平台,10月23日;[3] Indonesia Business Post,10月24日,援引10月22日公司声明;[4] The Edge Malaysia,10月23日,援引BMI研究;[5] STTGDC官方公告,10月21日;Developing Telecoms,10月23日;[6] Oman Observer,10月24日;英国政府,10月21日;[7] DCD,10月23日,援引西班牙报道及项目文件;[8] SLB三季度业绩公告,10月23日;[9] Heron Power Electronics官方公告,10月21日;Environmental Protection,10月23日;[10] 路透社,10月23日;KFGO转载。

备注:配图为依据本期材料制作的工程结构示意,并非项目实景;地图仅标注有可靠地点的项目。

备注与来源

网上搜集 · 14 条

  1. [1] 首尔经济日报,10月23日;转述彭博电视采访 en.sedaily.com
  2. [2] SK Telecom官方公告(背景) news.sktelecom.com
  3. [3] SK hynix第二季度业绩(背景) news.skhynix.com
  4. [4] CNESA储能研究平台,10月23日 research.cnesa.org
  5. [5] Indonesia Business Post,10月24日,援引10月22日公司声明 indonesiabusinesspost.com
  6. [6] The Edge Malaysia,10月23日,援引BMI研究 theedgemalaysia.com
  7. [7] STTGDC官方公告,10月21日;Developing Telecoms,10月23日 sttgdc.com
  8. [8] Developing Telecoms 10月23日 developingtelecoms.com
  9. [9] Oman Observer,10月24日;英国政府,10月21日 omanobserver.om
  10. [10] 英国政府10月21日 gov.uk
  11. [11] DCD,10月23日,援引西班牙报道及项目文件 datacenterdynamics.com
  12. [12] SLB三季度业绩公告,10月23日 investorcenter.slb.com
  13. [13] Heron Power Electronics官方公告,10月21日;Environmental Protection,10月23日 heronpower.com
  14. [14] 路透社,10月23日;KFGO转载 kfgo.com
