格洛可数据中心日报|2026年10月17日:Anthropic签20年租约,微软扩充供电资源
2026年10月17日
EverWind公布加拿大Point Tupper园区计划,Anthropic签下首期20年租约;微软也与NiSource达成20年供电协议,预计2028年开始用电。两笔长期承诺分别落实了机房客户和电力安排,新增建设将与电源、输电及储能配套推进。
工程端,伦敦Pure DC完成最后一台主要变压器安装,新孟买Mumbai 3在落实客户后开工。越南新富忠项目则请求明确适用电价。今天的进展既有大型园区开发,也有设备吊装、委托运营和电网调度问题,涉及的工作已细化到具体合同与现场安排。
inews.today
01 Anthropic签20年租约,加拿大Point Tupper园区分两期建设
加拿大新斯科舍省 · 客户租约与园区开发 · 10月16日
EverWind公布Point Tupper数据中心计划。据加拿大通讯社和CBC更新报道,Anthropic已签下首期机房20年租约,用于运行Claude模型。首期电力需求95MW,计划2027年底上线;第二期增加325MW,计划2028年投入使用,全部开发后达到420MW。
园区初期主要使用省级电网电力,EverWind规划的陆上风电随后提供支持。公司承诺承担项目需要的接电、网络升级等费用,并拟建设约200MWh电池储能。冷却采用闭环水—乙二醇系统;按公司初步测算,一期平均用水10万升/日,全部建成后50万升/日,水源为附近的Landrie Lake。
inews.today

图1|Point Tupper首期95MW、二期新增325MW;初期电网供电,后续风电配套。工程为通用示意。
02 微软与NiSource签20年供电协议,拟2028年开始用电
美国印第安纳州 · 发电、储能与成本分担 · 10月16日
NiSource宣布与微软达成印第安纳州西北部园区长期能源协议,预计2028年开始供电,期限20年。微软将全额承担服务自身负荷所需的发电和输电设施费用,由NiSource旗下GenCo与公用事业公司NIPSCO组织供电及电网设施建设。
GenCo资源池拟增加约1100MW资源,服务微软机房及NIPSCO客户。与本次协议相关,GenCo还签下600MW电池储能长期容量使用合同,由AGP Group关联公司开发建设,纳入面向多个大型客户的资源池。NiSource预计,其全部数据中心客户合同可累计为既有电力用户节省约17.5亿美元。
inews.today

图2|微软承担自身供电设施费用;GenCo组织发电与储能,NIPSCO提供输电及协调供电。
03 Solaria与乌拉圭约定500MW机房园区,配套350MW光伏
乌拉圭 · 土地开发与新能源 · 10月14日签约,15日公告/16日跟进
Solaria与乌拉圭政府签署战略协议,拟按自由贸易区制度开发最高500MW的数据中心园区,并建设最高350MW太阳能发电设施。乌拉圭工业、能源和矿业部公布的计划投资总额为57亿美元,其中55亿美元用于数据中心、2亿美元用于光伏。
Solaria负责园区土地开发、基础设施及服务,并建设接入500kV输电网的电力设施。国有电力公司UTE提供光伏用地,拟通过最长40年的购电协议采购所发电力。机房分为首期200MW、后续新增300MW,分布在Canelones与San José;光伏主要位于Florida。政府预计首期工程在2029年前后完成。
inews.today

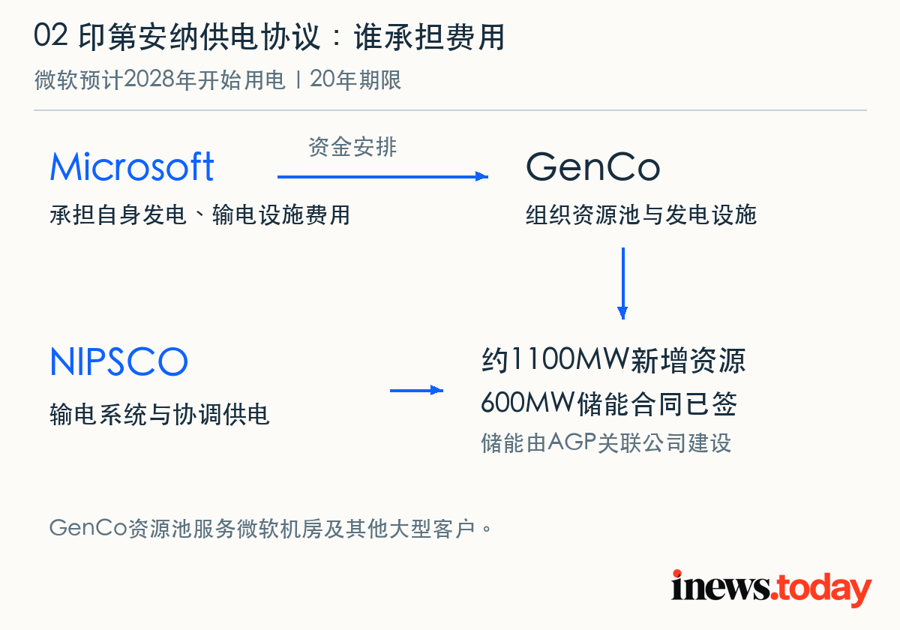

图3|乌拉圭园区拟分200MW与新增300MW两期建设,配套350MW光伏。
04 维数智算在赤城竞得87亩土地,园区孵化中心封顶
中国河北赤城 · 土地与算电协同 · 10月16日报道
据长城网报道,维数智算科技投资的赤城算电协同智算中心已竞得赤城开发区西区87亩建设用地,园区孵化中心主体工程封顶。
项目方案将风光电源、储能和智算中心接入交直流混合微电网,由能量管理系统协调发电、储能、计算及制冷负荷。储能承担削峰填谷和电能质量调节,非紧急计算任务可按电源出力调整节奏。规划还包括新能源场站直连与冷量存储。
inews.today

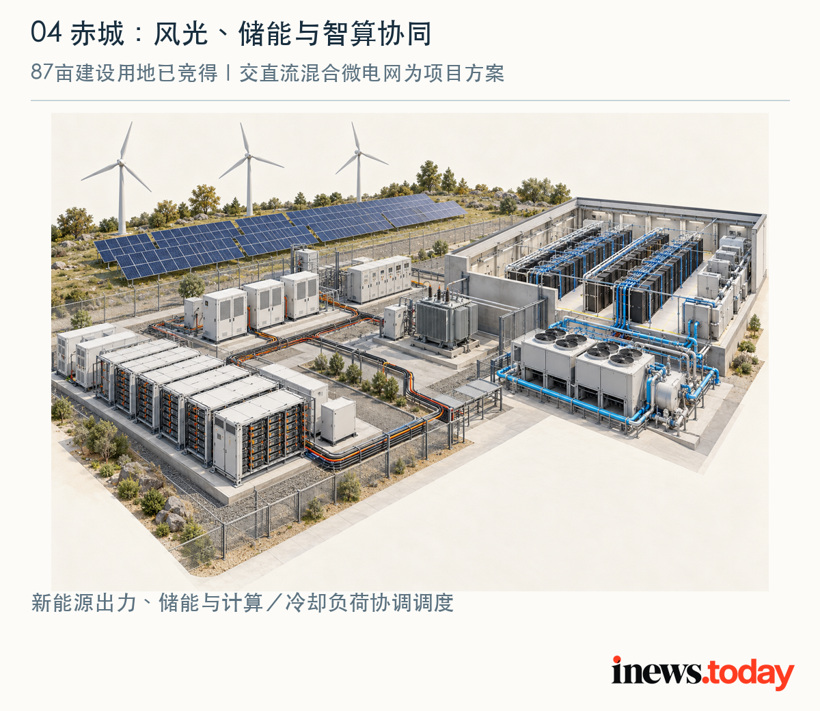

图4|赤城项目方案中风光、储能、智算和冷却的配置示意。
05 Colt与RMZ新孟买第三座机房开工,64MW已落实客户
印度新孟买 · 客户与施工 · 10月15日公告,16日跟进
Colt DCS与RMZ启动新孟买园区Mumbai 3建设。该设施已全部预租给一家超大规模客户,具备64MW签约电力;场地准备始于2025年12月,客户签约后进入主体施工。
Mumbai 3将结合风冷与芯片直冷,后者通过冷板及管路直接带走芯片热量,并采用闭环冷却设计。园区配有220kV气体绝缘开关设备变电站和运营商中立光纤连接。项目属于双方2024年宣布的印度合资开发计划,合资平台拟在孟买和钦奈开发250MW容量。
inews.today

图5|Mumbai 3采用风冷与芯片直冷混合架构,配合园区220kV变电站;设备为通用示意。
06 Pure DC伦敦园区完成最后一台变压器安装
英国伦敦 · 电气工程与设备交付 · 10月15日公告,16日报道
Pure DC完成伦敦Brent Cross园区LON01第三台、也是最后一台主要电力变压器安装。这台75MVA日立变压器将服务B1、B2两栋楼,公司公布的变电站总容量为150MVA,计划本月稍后通电。LON01园区规模为90MW。
设备从2025年3月在哥伦比亚制造,到今年6月完成工厂测试,再经海运抵达英国。由于带电变电站周围空间有限,施工团队无法使用常规500吨起重机,改用额定起重能力1000吨的专用门架系统,经过路线、封路和吊装协调,在四小时内将变压器移至永久位置。
inews.today

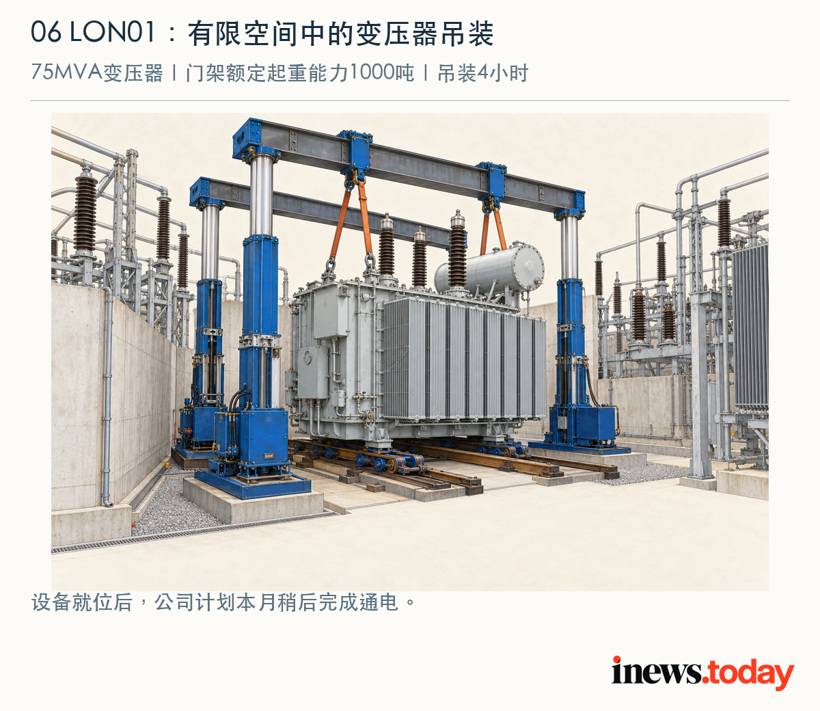

图6|有限空间中的变压器门架吊装;75MVA为设备额定容量,1000吨为门架起重能力。
07 胡志明市园区管理机构请求明确AI机房电价
越南胡志明市 · 电价与项目融资 · 10月15日提出,16日报道
胡志明市出口加工区和工业园区管理机构HEPZA请求市政府统一新富忠工业园AI Factory项目的电价适用指引。该项目注册投资总额21亿美元,7月取得投资登记证;HEPZA称,工业生产电价与商业经营电价适用口径迟迟未统一,正在影响融资安排和开工时间。
当地报道显示,HEPZA建议由市工贸部门会同电力公司审查,超出地方权限的事项再报工贸部和越南电力集团EVN。项目由Kinh Bac与Accelerated Infrastructure Capital等推进。此前CMC与Viettel也对机房被归入较高的商业电价提出异议,主张服务器、存储和冷却等技术系统应适用生产电价。
inews.today

图7|HEPZA提出电价协调请求,市工贸部门与电力公司审查,超权限事项上报工贸部及EVN。
08 Nscale挪威机房据报延期约六个月
挪威Glomfjord · 施工与液冷系统 · 10月16日
DCD援引彭博报道,Nscale在挪威Glomfjord的30MW项目进度落后约六个月,目前6.4MW在运行。彭博称,项目遇到施工、地方监管、冷却系统漏液及变压器火灾等问题;公司为施工人员调来Kalmar浮动旅馆。
DCD随后更新报道,一名熟悉项目的人士确认总体延期,但称2025年12月的火灾损坏了开关设备,临时发电机维持冷却,并未造成项目延误;漏液在数周内修复,冷却系统已在三个多月前完成。该人士还称,延期已告知客户,未被处以罚款。
inews.today

图8|Glomfjord规划规模30MW,DCD报道目前6.4MW运行。
09 乐天承接安山机房运营,与ITCEN CTS签合作备忘录
韩国安山 · 委托运营与人员 · 10月15日签约,16日公布
乐天Innovate与ITCEN CTS签署合作备忘录,围绕安山Global Cloud Center的运营配置专业人员和IT基础设施能力。乐天近期已与IGIS资产管理签下五年委托运营合同,负责该中心的整体运营。
安山项目位于京畿道,规划约40MW,预计2027年竣工。ITCEN CTS作为合作方提供服务器、存储及网络等基础设施运营支持。双方还计划共同开展超大规模和边缘数据中心业务。
inews.today
图9|安山GCC的五年委托运营与合作分工;约40MW项目计划2027年竣工。
10 GRID-INDIA提醒机房切换备用电源可能扰动电网
印度 · 电网运行与备用电源 · 10月15日发言,16日报道
印度国家电网调度机构GRID-INDIA负责人Samir Chandra Saxena在中央电力局活动上提醒:输电故障引起电压暂降时,机房保护系统可能同时切向电池或备用发电机,电网会在短时间内失去大块负荷,需要迅速重新平衡发电与用电。
他要求开发商提前向输电规划人员提供场址和用电需求,并说明负荷在扰动中的表现,提出电压、频率穿越、无功支持及谐波管理等要求。Nasscom则建议由电网和机房企业共同建设试验设施,测试用电响应、冷却及相关AI应用。
inews.today
图10|机房切向UPS或备用电源时,服务器可继续运行,电网侧负荷会变化;此图解释调度机构提出的问题。
今日小结
加拿大Point Tupper与美国印第安纳协议都把长期客户承诺和电力设施放在同一套开发安排中。EverWind明确初期依靠省网、风电随后接续,微软则承担自身负荷需要的发电和输电成本。项目方已经开始向当地人说明费用怎么分。相比笼统的投资额,这些安排更直接关系到园区建设和居民账单。
乌拉圭的组织方式有所不同:Solaria开发自由贸易区和电力连接,UTE提供光伏用地并拟长期购电,机房运营商使用园区服务。越南新富忠的问题发生在用电分类,生产还是经营电价会改变项目财务安排。同样是电力配套,土地、电网、采购和费率分别由谁负责,决定了开发商需要和哪些机构一起推进。
伦敦LON01的四小时吊装,是十八个月制造、测试和运输安排的最后一环。项目采用专用门架,是对现有带电变电站旁有限空间的具体处理。近期明确的节点包括LON01本月计划通电、安山项目2027年竣工,以及Point Tupper首期2027年底上线。
inews.today
格洛可研究小组 · Inresearch.ai
来源:[1] 加拿大通讯社/CBC;[2] NiSource/Business Wire;[3] Solaria/乌拉圭工业、能源和矿业部;[4] 长城网;[5] Colt DCS/RMZ公告;[6] Pure DC;[7] TNGlobal/越南当地报道;[8] DCD(含更新回应,援引彭博);[9] Aju Press/BI KOREA;[10] Moneycontrol(GRID-INDIA及Nasscom发言)。
备注:14日至15日未刊事项及后续报道已标明日期。NiSource的1100MW为资源池增量;变压器额定容量使用MVA,机房及电源规模使用MW。工程图为通用示意,地图为区域定位。
备注与来源
网上搜集 · 10 条
- [1] Anthropic签20年租约,加拿大Point Tupper园区分两期建设 ca.finance.yahoo.com
- [2] 微软与NiSource签20年供电协议,拟2028年开始用电 finance.yahoo.com
- [3] Solaria与乌拉圭约定500MW机房园区,配套350MW光伏 solariaenergia.com
- [4] 维数智算在赤城竞得87亩土地,园区孵化中心封顶 zjk.hebccw.cn
- [5] Colt与RMZ新孟买第三座机房开工,64MW已落实客户 prnewswire.com
- [6] Pure DC伦敦园区完成最后一台变压器安装 puredc.com
- [7] 胡志明市园区管理机构请求明确AI机房电价 technode.global
- [8] Nscale挪威机房据报延期约六个月 datacenterdynamics.com
- [9] 乐天承接安山机房运营,与ITCEN CTS签合作备忘录 ajupress.com
- [10] GRID-INDIA提醒机房切换备用电源可能扰动电网 moneycontrol.com
